Scaffolding untuk Cor Dak: Urutan Pasang, Pemeriksaan Sebelum Pengecoran, dan Kapan Boleh Dibongkar

Scaffolding untuk cor dak: ilustrasi potongan penyangga bekisting dari alas papan, jack base, frame, U-head, balok, sampai dak beton

Scaffolding untuk cor dak berfungsi sebagai penyangga bekisting, bukan sebagai tempat berdiri pekerja. Ia memikul seluruh berat beton basah sampai beton cukup kuat menahan dirinya sendiri. Penyangga baru boleh dibongkar setelah beton mencapai kekuatan yang ditetapkan perencana struktur. Di lapangan, kebiasaan yang sering dipakai untuk dak rumah tinggal adalah menahannya 14 sampai 28 hari, tetapi angka itu kebiasaan, bukan ketentuan.

Artikel ini membahas urutan pasang, hal yang diperiksa sebelum mengecor, cara membongkar, dan dampaknya pada lama sewa.

Beban yang dipikul penyangga

Beton bertulang beratnya sekitar 2.400 kg per meter kubik. Dak setebal 12 cm berarti kurang lebih 290 kg di setiap meter persegi, belum termasuk bekisting, pekerja, alat, dan hentakan saat adukan dituang. Semua itu turun ke tanah lewat kaki-kaki perancah.

Karena itu, jarak antar-penyangga, ukuran balok, dan jenis perancah ditetapkan oleh perencana struktur atau pelaksana yang kompeten. Artikel ini menjelaskan urutan dan titik periksanya, bukan menggantikan hitungan tersebut. Untuk memperkirakan jumlah unit, gunakan cara menghitung kebutuhan scaffolding.

Susunan penyangga dari bawah ke atas

LapisanKomponenFungsi
TumpuanTanah padat atau lantai beton, alas papanMenyebar beban agar kaki tidak ambles
KakiJack baseMenyetel ketinggian dan meratakan
RangkaMain frame, cross brace, joint pinMemikul beban tegak dan menjaga rangka tidak goyang
KepalaU-head jackMenyetel elevasi akhir dan memegang balok
BalokGelagar utama dan balok anak (kayu atau hollow baja)Meneruskan beban bekisting ke kepala perancah
BekistingMultiplek atau papanMembentuk permukaan bawah dak

Untuk dak rumah tinggal, scaffolding frame adalah pilihan yang paling umum. Pada plafon tinggi, dak tebal, atau balok besar, sistem cuplock atau ringlock lebih sesuai karena jarak tiangnya bisa diatur lebih rapat. Perbandingannya ada di perbedaan cuplock, ringlock, dan frame.

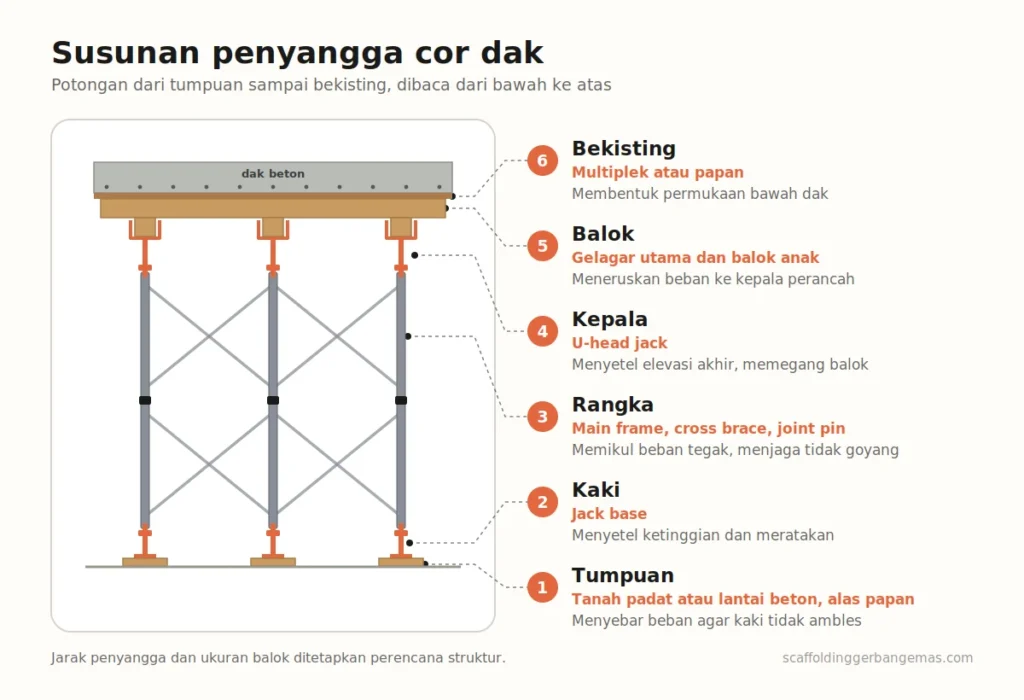

Setelah tabel di H2 "Susunan penyangga dari bawah ke atas"

Urutan pasang

  1. Siapkan tumpuan. Padatkan tanah atau pastikan lantai di bawahnya sudah cukup umur. Letakkan alas papan di bawah setiap kaki. Tanah urug yang baru adalah penyebab penurunan yang paling sering.
  2. Tandai posisi. Tarik benang sesuai jarak yang ditetapkan perencana, supaya lajur lurus dan balok nanti duduk tepat di tengah kepala perancah.
  3. Dirikan frame pertama. Pasang jack base, dirikan dua main frame, lalu kunci dengan cross brace di kedua sisi. Periksa ketegakannya sebelum melanjutkan ke lajur berikutnya.
  4. Susun ke atas. Sambung dengan joint pin sampai mendekati tinggi plafon. Setiap tingkat harus lengkap cross brace-nya sebelum tingkat berikutnya dipasang.
  5. Pasang U-head dan balok. Dudukkan gelagar utama di tengah U-head, lalu balok anak di atasnya. Balok yang duduk di tepi U-head membuat beban miring.
  6. Setel elevasi. Naik-turunkan jack sampai balok rata dan sesuai elevasi rencana. Uluran jack yang makin panjang menurunkan kapasitasnya, jadi ikuti batas dari pemasok dan tambah tinggi dengan frame, bukan dengan memanjangkan ulir.
  7. Beri pengaku. Pada penyangga yang tinggi, lajur-lajur diikat satu sama lain dengan pipa dan klem pada arah memanjang dan melintang.
  8. Pasang bekisting dan pembesian. Setelah itu barulah pemeriksaan akhir dilakukan.

Prinsip dasar merakit frame, seperti pemasangan pin dan pengunci, sama dengan urutan memasang scaffolding frame.

Pemeriksaan sebelum pengecoran

Lakukan pemeriksaan ini setelah pembesian selesai dan sebelum truk atau molen datang. Memperbaiki perancah saat beton sudah dituang hampir mustahil.

  • Semua kaki berdiri di atas alas papan dan tidak ada yang menggantung.
  • Tiang tegak, dicek dengan unting-unting atau waterpas pada dua arah.
  • Cross brace terpasang lengkap di setiap tingkat dan penguncinya masuk.
  • Joint pin terpasang di setiap sambungan tiang.
  • Balok duduk di tengah U-head dan tidak bisa bergeser.
  • Uluran jack base dan U-head masih dalam batas pemasok.
  • Pengaku horizontal terpasang pada penyangga yang tinggi.
  • Tidak ada komponen bengkok, penyok, retak di las, atau berkarat sampai menipis.
  • Elevasi bekisting sudah sesuai dan sambungannya rapat.
  • Area di bawah dak dikosongkan dan diberi tanda larangan masuk.

Orang yang memeriksa sebaiknya bukan orang yang memasang. Gerbang Emas menyediakan unitnya dan tidak menyediakan jasa pemasangan maupun pemeriksaan, sehingga keduanya dikerjakan pihak yang Anda tunjuk.

Saat dan sesudah pengecoran

  • Tuang merata. Adukan yang ditumpuk di satu titik membebani beberapa tiang jauh di atas rencana. Sebarkan sejak awal.
  • Tempatkan pengamat. Satu orang memantau perancah dari jarak aman, bukan dari bawah dak. Bila ada tiang yang turun, balok yang bergeser, atau bunyi yang tidak biasa, pengecoran dihentikan.
  • Jangan menyetel jack saat beban sudah bekerja. Memutar jack di bawah beton basah bisa melepaskan beban dari tiang itu ke tiang di sebelahnya.
  • Jangan menumpuk material di atas dak muda. Bata, semen, dan pasir yang ditaruh di atas dak berumur beberapa hari menambah beban pada beton yang belum kuat dan pada perancah di bawahnya.

Kapan penyangga boleh dibongkar

Dasarnya adalah kekuatan beton, bukan hitungan hari. SNI 2847:2019 mensyaratkan bekisting dan penyangga baru dilepas ketika struktur sudah mampu memikul berat sendiri dan beban yang bekerja selama pelaksanaan. Yang berwenang memutuskannya adalah perencana struktur, idealnya berdasarkan hasil uji beton.

Beberapa hal yang memengaruhi keputusan itu:

  • Umur dan mutu beton. Kuat tekan rencana beton umumnya diukur pada umur 28 hari. Sebelum itu, kekuatannya masih bertambah.
  • Bentang dak. Makin lebar bentang, makin lama penyangga perlu ditahan.
  • Kantilever. Dak yang menggantung seperti balkon dan teritis ditahan lebih lama daripada dak yang ditumpu di kedua sisinya.
  • Beban di atasnya. Bila lantai berikutnya akan dicor dan penyangganya bertumpu di dak ini, penyangga di bawah belum boleh dilepas.
  • Perawatan beton. Beton yang dibiarkan kering di hari-hari pertama lebih lambat mencapai kekuatannya.

Tanpa data uji, kebiasaan lapangan menahan penyangga dak rumah tinggal 14 sampai 28 hari. Bila ragu, pilih yang lebih lama. Selisih biaya sewa dua minggu jauh lebih kecil daripada biaya memperbaiki dak yang melendut.

Bekisting samping balok yang tidak memikul beban boleh dilepas lebih awal. Yang ditahan adalah penyangga di bawah dak dan balok.

Cara membongkar

Kendurkan jack sedikit demi sedikit dan merata, jangan melepas satu tiang sekaligus. Pada dak yang ditumpu di kedua sisi, mulai dari tengah bentang lalu bergerak ke arah tumpuan. Pada kantilever, mulai dari ujung bebas ke arah tumpuan. Urutan ini membuat dak mulai memikul bebannya secara bertahap.

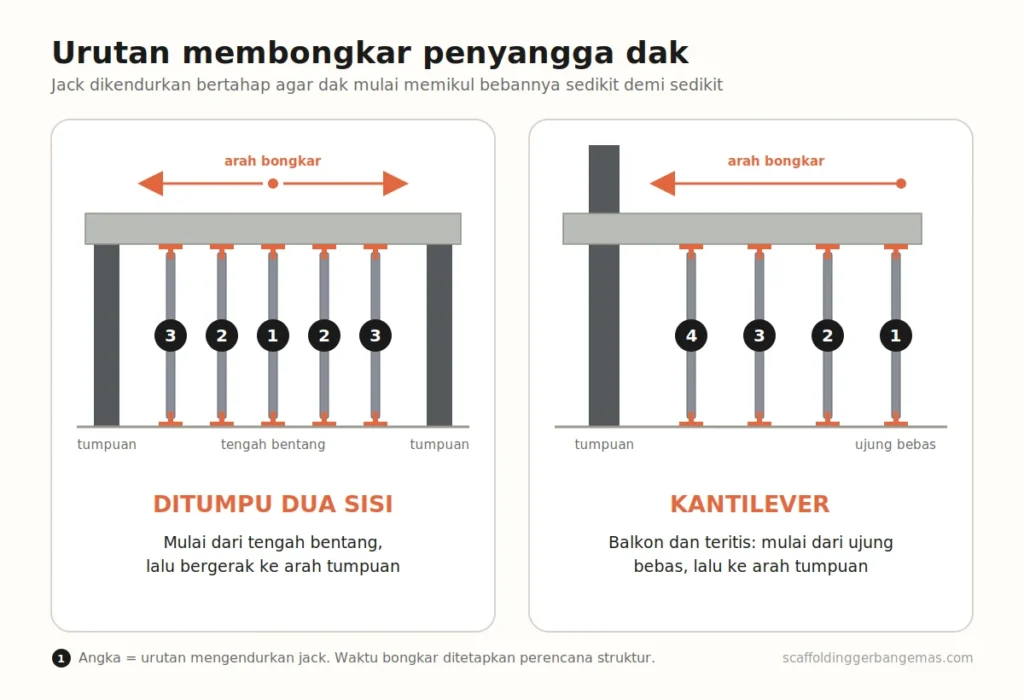

Urutan membongkar penyangga dak: dak yang ditumpu dua sisi dimulai dari tengah bentang, kantilever dimulai dari ujung bebas ke arah tumpuan

Bila perencana meminta penyangga ulang, sebagian tiang dipasang kembali setelah bekisting dilepas untuk menahan dak sampai umurnya cukup. Turunkan komponen dengan tangan atau tali, jangan dijatuhkan, karena komponen yang bengkok tidak layak dipakai lagi.

Dampaknya pada lama sewa

Masa sewa penyangga dak terdiri dari empat bagian: waktu pasang perancah dan bekisting, pembesian, hari pengecoran, dan masa tunggu sampai boleh dibongkar. Bagian terakhir adalah yang paling panjang, dan unit tidak bisa dikembalikan lebih awal.

Dengan masa tunggu 14 sampai 28 hari, sewa untuk cor dak hampir selalu melewati satu bulan. Rencanakan dengan tarif bulanan dan tanyakan cara vendor menghitung perpanjangan. Sewa harian di Gerbang Emas tersedia dengan minimal 3 hari, tetapi untuk cor dak tarif bulanan hampir selalu lebih sesuai. Rincian pos biayanya ada di komponen biaya sewa scaffolding.

Yang disediakan Gerbang Emas untuk pekerjaan cor dak

Gerbang Emas adalah distributor yang menjual dan menyewakan scaffolding. Untuk pekerjaan cor dak, yang kami sediakan adalah unitnya:

  • Sistem frame, cuplock, dan ringlock, dalam pilihan painted dan galvanis.
  • Frame dengan tebal pipa 1,8 mm, disertai sertifikat uji beban dari pemasok bila diminta.
  • Jack base dihitung terpisah dari set, jadi sebutkan jumlahnya saat memesan.
  • Survei lokasi sebelum dan selama masa sewa.
  • Tanpa jumlah minimum set.

Yang tidak kami sediakan adalah jasa pemasangan, perhitungan struktur, dan pemeriksaan K3. Ketiganya dikerjakan pelaksana atau perencana yang Anda tunjuk.

Pertanyaan yang sering diajukan

Berapa hari scaffolding cor dak boleh dibongkar?

Setelah beton cukup kuat memikul berat sendiri dan beban pelaksanaan, sesuai keputusan perencana struktur. Tanpa data uji, kebiasaan lapangan untuk dak rumah tinggal adalah 14 sampai 28 hari, dan dak kantilever ditahan lebih lama.

Berapa jarak scaffolding untuk cor dak?

Jaraknya ditetapkan perencana berdasarkan tebal dak, ukuran balok, dan kapasitas perancah. Frame umumnya selebar 1,22 m dengan jarak antar-frame mengikuti panjang cross brace, lalu jarak antar-lajur diatur sesuai hitungan beban.

Apakah scaffolding frame cukup untuk cor dak rumah 2 lantai?

Umumnya cukup untuk dak rumah tinggal dengan tinggi plafon biasa. Untuk plafon tinggi, dak tebal, atau balok besar, cuplock atau ringlock lebih sesuai karena jarak tiangnya bisa dibuat lebih rapat.

Kenapa dak melendut setelah penyangga dibongkar?

Penyebab yang paling sering adalah pembongkaran terlalu cepat, material yang ditumpuk di atas dak muda, dan penyangga yang turun saat pengecoran karena tumpuannya lunak.

Berapa lama sewa scaffolding untuk cor dak?

Hitung waktu pasang, pembesian, pengecoran, dan masa tunggu bongkar. Untuk dak rumah tinggal, totalnya hampir selalu lebih dari satu bulan, sehingga tarif bulanan lebih sesuai daripada harian.

Apakah Gerbang Emas menyediakan jasa pasang scaffolding untuk cor dak?

Tidak. Gerbang Emas adalah distributor yang menjual dan menyewakan unit scaffolding. Pemasangan, perhitungan struktur, dan pemeriksaan K3 dikerjakan pelaksana yang Anda tunjuk.

Kirim ukuran dak dan tinggi plafonnya

Untuk memeriksa ketersediaan unit, kirim luas dak, tinggi dari lantai ke sisi bawah dak, tebal dak, dan alamat proyek. Layanan sewa menjangkau Surabaya, Sidoarjo, Pasuruan, dan Mojokerto, dengan cakupan dan alurnya di halaman sewa scaffolding di Surabaya dan sekitarnya.

Dasar rujukan

  • SNI 2847:2019, Persyaratan Beton Struktural untuk Bangunan Gedung.
  • Permenakertrans No. PER.01/MEN/1980 tentang K3 pada Konstruksi Bangunan.
